6月11日,合肥供電建設公司順利完成110千伏秋明線的首階段電力桿線遷改工作,這是2024年度合肥電網配合城市大建設開展的電力設施升級改造的重點項目之一,將進一步美化城市環境,提升區域供電可靠性。
110千伏秋明線位于合肥市瑤海區新蚌埠路,該路段是合肥市老城區重要主干道,也是北向進出城的交通“動脈”之一。為進一步提升城市道路通行效率、緩解高峰時段擁堵情況,新蚌埠路快速化改造被列入合肥市2023-2025大建設計劃,于2023年初啟動建設改造。

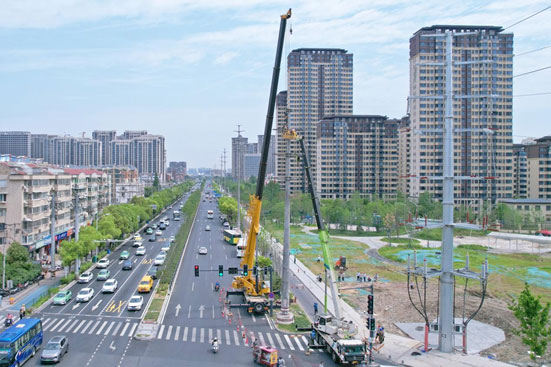

“配合新蚌埠路快速化改造工程建設,我們同步開展道路沿線的電力設施改造升級工作。自今年3月起,陸續拆除位于道路東側110千伏秋明線路的26基桿塔,將原先架空導線升級為13000多米的高壓電纜并入地。”合肥供電公司運維檢修部專責韓磊介紹道。
經過3個多月緊張作業,合肥供電公司順利完成110千伏秋明線的首階段電力桿線遷改工作。遷改過程中,合肥供電公司提前對電力負荷進行轉供,優化電網運行方式,分別在110千伏明光路變電站和大型居民小區等地部署了三臺容量為2000千伏安的應急電源車。如遇到用電負荷持續升高等情況,應急電源車將像“充電寶”一樣及時進行發電,確保居民平穩用電不受影響。
下一階段,合肥供電公司將采取不停電作業方式,陸續完成新蚌埠路東側剩余桿線的拆除和電力工井改造等工作,預計全段電力設施升級改造工作將于6月底全面完成。“通過本次改造,不僅大幅美化了城市環境,同時電纜入地后,電網受外界天氣等影響將降至最低,更進一步提升了供電可靠性,今夏居民用電更加放心。”合肥供電公司運維檢修部副主任秦鵬說。
近年來,合肥供電公司持續提升服務城市大建設能力,有力護航合肥市軌道交通、暢通二環、文忠路快速化路改造等重點項目推進,配合完成沿線電力設施改造升級大型項目22個,累計改造電力桿線850余基、電力線路240余千米。
