合肥電氣安裝工序流程及安裝要求

發布時間:2024年05月26日    來源:巨力電力    瀏覽次數:

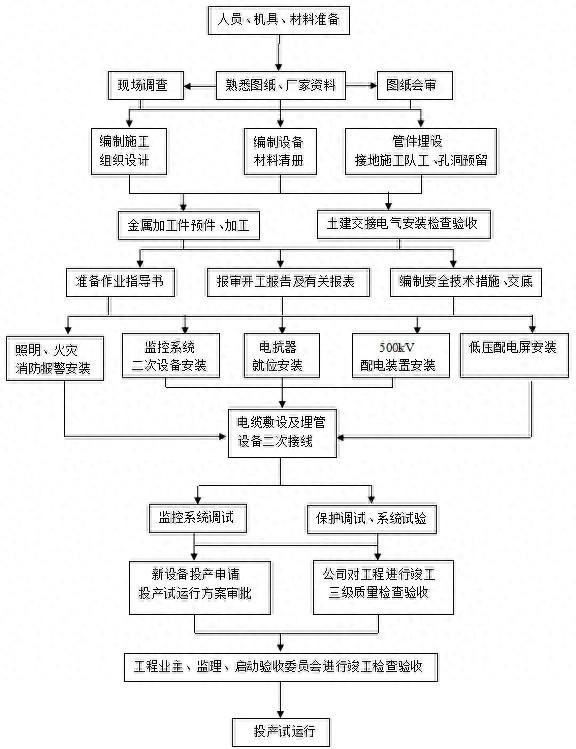

電氣安裝工序流程圖
電力工程施工程序:
1、施工準備→根據圖紙位置配合土建預埋管→配管至各設備及動力箱(柜) →動力配電箱(柜)安裝→電纜敷設→管內穿線→檢測絕緣電阻→配電箱(柜)內接線→設備接線→設備調試→試運行→竣工驗收。
照明工程施工程序:
1、施工準備→進戶管預埋→配合土建預埋暗配管→配電箱、戶內箱、接線箱預埋殼體→開關盒、插座盒安裝→總配電柜及電表箱安裝→預分支電纜敷設→管內穿線→測試絕緣電阻→電氣器具安裝→配電箱安裝接線→調試→竣工驗收。
變配電工程施工程序:
1、 施工準備→配合土建預埋電纜保護管→在土建地溝、墻面基本完之后進行技術復核→變壓器就位→高、低壓柜安裝→母線安裝(插接母線) →室內接地母線安裝→電纜敷設→電纜頭制安→電氣調試→竣工驗收。
防雷接地工程施工程序:
1、施工準備→確定引下線軸線位置→根據土建進度逐層連接柱內二根主筋作為引下線→焊接均壓環→豎井內進行接地線安裝施工→豎井內管道與接地線連接→根據圖紙要求的樓層防雷引下線與外墻門窗、欄桿作電氣連接→柱內主筋引出屋面與屋面避雷帶焊接→屋面避雷帶施工→突出屋面的金屬體與避雷帶連接→接地電阻測試(如電阻值不符要求,另增接地極) →竣工驗收。
弱電工程(有線電視、電話、對講、綜合布線、防盜對講)施工程序:
1、施工準備→配合土建預埋管至盒、箱→盒、箱埋設安裝→線槽安裝→部分明管敷設→管內穿線→插座安裝→排線架安裝接線→調試→試運行→竣工驗收。
消防及火災報警工程施工程序:
1、施工準備→根據圖紙預埋管至探測器盒→預埋管至報警器盒及消防按鈕盒→預埋管至火警信號復視盤及消防電話插座盒→管內穿線→檢測絕緣電阻→設備及探測器、模塊安裝→各種設備就位→設備接線→單體調試→聯動調試→竣工驗收。
具體施工方法和措施:
(一)、電氣配管工程:
1)、配管及預埋前,必須熟悉施工圖紙,除完全掌握圖紙設計功能及敷設途徑、方法外,還應與暖通、給排水等有關專業核對圖紙,并與土建建筑圖詳細對照,如發現差錯,應及時找設計更正。
2)、認真整理施工圖紙中發現的疑難問題,參加設計方的圖紙會審及交底工作,力求將圖中問題解決在施工以前。
3)、根據圖紙及相關標準編制材料計劃。管、箱、盒規格正確。
4)、做好施工班組技術、質量、安全交底工作。
5)、做好管、箱、盒、材料進場驗收工作,防止不合格品材料使用在工程中,電管除滿足規范要求,還應無嚴重銹蝕,管內不得有尖銳棱角,箱、盒尺寸符合設計規定。
6)、敷設電線鋼管時,應采用套管焊接,其套管長度為管直徑的1.5~3倍,焊接處應刷防銹漆進行防腐。明敷時再外刷調合漆。
7)、KBG型雙面鍍鋅電線管應采用絲口連接,并進行接地跨接,跨接焊接處應進行防腐明管敷設宜采用專用配件。
8)、暗配于混凝土內的鋼管內部應刷防銹漆,暗配于土質地面內的鋼管內部刷防銹漆,外部刷瀝青漆,其余情況下的所有配管,內外部均應刷防銹漆,刷漆前應認真除銹。
9)、鋼管應用機械切割機下料或鋼鋸下料,并應清除端口毛刺, 保證管口光滑,絕不允許氣焊割口。
10)、在現澆混凝土板、墻、柱內配管時,除按位置埋設線盒, 還應做好固定工作,以防灌注混凝土震動時位置偏移, 管口應采取封堵措施,以免水泥漿流入堵塞管子,影響穿線。
11)、線管煨彎應保證足夠的彎曲半徑,暗配時彎曲半徑≥6倍管子外徑。
12)、鋼管經過盒、箱、管箍處,應用∮6~∮8圓鋼做接地跨接,盒、箱也應做好接地焊接,接地焊接長度≥30毫米。
13)、盒、箱定位應準確,符合設計及施工規范要求,采用水平儀或用找平塑料軟管逐一校正準確。同一室內的同規格箱、盒,誤差應≤5毫米,相鄰誤差應≤1毫米。
14)、磚墻內配管,應在土建粉刷前敷設到位,箱、盒及配管應在粉刷前采用強度等級不小于M10的水泥砂漿固定,保護層厚度大于15mm。磚墻上開槽宜采用開槽機, 以保證砌體質量。
15) 、土建拆模后應及時找出預埋在混凝土內的盒、箱,并用鐵絲試通管路,做好管口及箱、盒的臨時封堵保護工作。對于試不通的管子及早處理,進行修補,以免影響土建質量和總體進度。
16)、吊頂內配管,一般應在吊頂內其它專業管道施工以后進行,線管盡可能貼近龍骨敷設,敷設途徑應合理、整齊、并用吊支架進行固定,焊管應進行油漆防腐、接地跨接可靠。
17)、埋于地坪內的暗配管要做好臨時固定,澆灌砼時,不致使管子發生大的位移和擠壓。
18)、PVC管連接采用套管粘接,套管長度≥2倍管外徑,粘接劑要采用合格產品。
19)、直埋于地下或樓板內的PVC管,在穿出地面或樓板易受機械損傷的一段,應采取保護措施。
20)、PVC管敷設在樓板面上,板面整個墊層應不小于50毫米,且管表面應有20毫米厚水泥砂漿保護層。
21)、PVC塑料管的材質應具有阻燃、耐沖擊性能,其氧指數不低于27%的阻燃指標,并有檢定檢驗報告單和產品出廠合格證。
22)、普利卡金屬套管與鋼管直接連接時,可采取有螺紋混合連接法或無螺紋連接法,普利卡管在敷設時盡量避免彎曲。
23)、普利卡金屬套管與盒、箱或線槽連接時,應采用專用的線箱連接器或組合線箱連接器進行連接。
24)、暗配管在施工過程中,應每層做質量評定及隱蔽驗收,并有甲方代表或監理參與。
(二)、管內穿線和接線:
1)、導線規格、型號應符合設計要求,應有產品合格證及檢驗報告。
2)、管內穿線前應熟悉圖紙,了解電氣系統的原理、設備的控制及聯鎖、燈具的控制方式,并了解每根管內有幾個回路數、幾對導線以及導線的規格型號,始、終端在何處, 導線能不剪斷的地方盡量不剪斷,以免浪費導線和導線過多產生接頭。
3)、照明和電力系統按規范對管內導線應有分色,相線和零線的顏色應不同;同一建筑物導線顏色選擇統一; 配電箱電源線及所有三相電源的干線,相線A、B、C為黃、綠、紅三色,零線為淡藍色, 保護接地線(PE)為黃綠相間雙色線;照明支線、火線為紅色;開關線為黃色;零線為淡藍色;保護接地線為淺黃綠色; 其余設備的導線也應有明顯的色澤區分。
4)、管內穿線前一定要清理干凈管內積水和雜物,并在管口套好護圈。
5)、管內穿線時,應采用放線架人工放線,導線應順直地穿入管中,在放線、穿線過程中,防止導線在管內扭絞,以免影響導線質量。
6)、所有管內導線不得有接頭,所有接頭應放在接線盒內或者在電氣設備端子上進行。
7)、導線在與電氣設備或器具連接時,應對敷設的全部線路進行接線及絕緣電阻值測試,要求1千伏以下的電氣線路在500V 搖表測試絕緣電阻值應不小于0.5兆歐,線路要求全部接通,且符合設計要求。
8)、導線在接線盒內連接宜采用壓接帽,多股銅線在連接設備或接線端子時,必須使用接線鼻子。
電纜橋架安裝:(含金屬線槽安裝)
1)、橋架施工前應在現場實測實量,根據平面尺寸確立直線段及彎頭數量,以便訂購、制作。
2)、橋架應防腐良好,連接螺栓應采用鍍鋅件。
3)、橋架安裝前應先安裝支架或吊架,支(吊)架應平直、牢固,安裝支(吊)架前應先放線,水平橋架支架安裝間距為1.5-3米,垂直安裝的支架間距不大于2米,支架安裝前應作防腐處理。
4)、金屬電纜橋架及其支架在全長范圍內應有不少于2處與PE線干線相連接。
5)、橋架外殼每段應采用軟銅絞線(≥4平方毫米)做接地跨接,并和PE線連接。
6)、豎井內橋架過樓層應參照J(rèn)SJT-155《電氣豎井設備安裝》做防火堵燃處理,堵料必須采用指定廠家合格產品。
(四)、插接母線安裝:
1)、由于插接母線在豎井中占據位置較大,因此在施工前要核對圖紙,正確安排,避免施工中與其它工程發生沖突。
2)、在施工前應請廠家到現場實測實量,根據層高及平面尺寸確立直線段、彎頭、三通、始端箱及插接箱具體位置、相關尺寸及數量,廠家實量時應作好配合工作,根據實際需要提出制作要求。
3)、插接母線應防腐良好,連接螺栓應采用鍍鋅件。
4)、插接母線安裝前應先安裝支架,支架應牢固、平直,安裝支架前應先放線,豎井支架間距不大于1.5米。
5)、插接母線外殼每段應做接地跨接,并應和接地PE線連通。
6)、進入豎井內的插接母線過樓板的做法及防火處理應參照J(rèn)SJT-155執行。并對每層做防火堵燃處理,堵料必須采用指定廠家合格產品封堵。
7)、豎井內插接箱的標高應符合圖紙要求。
(五)、電纜敷設:
1)、電纜敷設前,應核對電纜規格、型號是否與圖紙相符合,并應具有產品合格證。
2)、電纜穿管前要清除管內雜物,電纜彎曲R倍數要符合規范規定,電纜敷設前要對電纜進行絕緣檢測,合格后方能進行施工。
3)、了解電纜敷設的途徑,起端和終端一定要弄清楚,以免造成浪費??刂齐娎|敷設途徑也要按原理圖仔細核對,避免差錯。
4)、電纜在橋架內敷設,應在首端、末端及拐彎分支處裝設標志牌,標志牌上注明線路編號。橋架上電纜每隔2米應加以固定。
(六)、電纜敷設(預分支電纜施工):
1)、電纜穿管前要清除管內雜物,電纜彎曲R倍數要符合規范規定,電纜敷設前要對電纜進行絕緣檢測,合格后方能進行施工。
2)、了解電纜敷設的途徑,起端和終端一定要弄清楚,以免造成浪費??刂齐娎|敷設途徑也要按原理圖仔細核對,避免差錯。
3)、預分支電纜施工前,一定要配合土建在配電小間樓地板按電纜規格預留孔洞。
4)、預分支電纜訂貨前要給廠家提供樓層高度、分支接頭離地面高度及進樓層配電箱為上進線還是下進線,并提出主干電纜規格、分支電纜規格及電纜進線箱至配電小間距離。
5)、預分支電纜訂貨前要制定電纜敷設方法(地面拉起法、樓頂放下法),以便廠家包裝、運輸。
6)、預分支電纜敷設前預埋好橫擔、吊鉤及線夾。
(七)、配電箱、柜及電氣器具安裝:
1)、所有照明柜、箱應安裝牢固,垂直偏差不得大于規范及設計要求。
2)、所有配電箱、控制柜的型號及規格應符合設計要求,垂直偏差不得大于規范要求;箱體開孔必須采用開孔器,嚴禁用氣焊割孔;墻上明裝箱體用膨脹螺絲固定;墻上暗裝箱體應用水泥砂漿固定, 面板四周緊貼墻面,配管進箱內應整齊,并不大于5毫米。
3)、所有配電箱、柜均應分別設置零線和保護地線(PE)端子,明管敷設至箱體應采用鎖母,并焊好保護地線(PE)。
4)、箱內接線排列整齊,并有明顯回路編號,各開關啟閉靈活,多股銅線應用壓線鼻,凡有電氣元件的箱、柜,門扇均應接PE線。
5)、電氣器具等配件均應齊全,無機械損傷,導線進入器具絕緣保護應良好。
6)、照明燈具安裝應牢固,多股軟線應搪錫;螺口燈頭,零線必須接在燈頭螺紋的端子上。
7)、成排燈具安裝前應先放線定燈位,避免安裝時偏差過大,吊鏈熒光燈雙鏈應平行。
8)、開關、插座安裝高度應符合設計規定,開關控制相線,單相三孔插座,接線嚴格按左零右火,上線為接地線連接。
9)、暗裝箱、盒均需采用專用接線盒,接線盒四周不應有空隙, 安裝后板面端正,緊貼墻面。
10)、安裝在同一建筑內的開關、插座,宜采用同一系列產品, 且操作靈活,接觸可靠。開關的安裝位置應便于操作, 開關邊緣距門的距離為0.15~0.2米。
(八)、變配電系統安裝:
(1)變壓器、高低壓柜等設備安裝前,變配電室土建工作應結束,門窗應封閉。對地溝尺寸應進行復核。
(2)變壓器、高低壓柜等設備到貨后,應認真做好開箱檢查驗收,驗收合格后填寫設備開箱檢查記錄。
(3)土建預埋基礎槽鋼時,應做好配合檢查工作,水平度、平直度以及位置尺寸的誤差應符合設計和規范要求,而且面板槽鋼應比后邊槽鋼高2-3mm,使盤柜就位找平時,墊鐵放在后邊。
(4)基礎槽鋼采用立放,與配電柜之間采用螺栓連接。
(5)柜子應可靠接地,裝有電器的可開啟的門接地應良好。
6)盤柜安裝就位后應及時調整,誤差應符合規范GB50171-92要求。
(7)配電柜二次回路接線應依據設計單位或廠家的原理圖和接線圖進行,電纜、電線編號、標志應清晰、可靠。
(8)母線搭接螺絲應外露2-3扣,螺孔比螺絲大1mm,連接面涂電力復合脂,用力矩扳手緊固,力矩值應符合要求。
(9)盤柜內母線應按GBJ149-90的規定進行刷漆。
(九)、防雷接地工程安裝:
1)、接地極利用基礎主筋,在土建施工基礎鋼筋時將基礎鋼筋沿水平焊接一圈(不少于二根鋼筋),并與引下線鋼筋連接。
2)、鋼筋焊接應兩邊焊接,搭接長度為圓鋼直徑6倍且焊縫不得有夾渣、氣孔,扁鋼搭接長度為扁鋼寬度2倍且三個棱邊焊接。
3)、引下線的具體位置要按設計規定施工,并在圖中規定的柱子上引出接地電阻測試點。
4)、凡焊接均壓環的樓層,均需與外墻金屬體(門、窗、欄桿)作電氣連接,具體做法參照J(rèn)SJT-36《利用建筑物金屬體做防雷及接地裝置安裝》。
5)、接地極采用鍍鋅角鋼50×50×5,長度2500mm,頂部埋深距地坪0.8米。
6)、接地干線采用鍍鋅扁鋼-40×4,所有連接部分采用焊接,搭接長度為扁鋼寬度的2倍且三個棱邊焊接,焊縫不得有夾渣、氣孔。
7)、明敷設引下線必須調直后方可進行敷設。引下線路徑盡可能短而直。引下線的接頭處應錯開支持卡子。
8)、敷設在屋面女兒墻上的避雷線在施工前必須拉直,并預先埋設支持件,搭接長度≥圓鋼外徑6倍,且焊縫飽滿無夾渣。
9)、突出屋面所有金屬體,如管道、風機座等均需與避雷線連接,焊接處補刷防銹漆及銀粉漆。
10)、避雷線支架高度一般為100-150,其轉彎處支架應距轉彎中點0.25-0.5米,直線段支架水平間距為1-1.5米,垂直間距為1.5-2米,且支架間距應平均分布。
11)、避雷帶安裝好應平直、牢固。不應有高低起伏和彎曲現象,平直度每2米檢查段允許偏差不宜大于3/1000,全長不宜超過10mm。
12)、避雷帶在轉角處應隨建筑造型彎曲,一般不宜小于90°,彎曲半徑不宜小于圓鋼直徑的10倍,或扁鋼寬度的6倍,絕對不能彎成直角。
13)、避雷帶焊接處焊縫應飽滿并有足夠的機械強度,不得有夾渣、咬肉、裂紋、虛焊、氣孔等缺陷,焊接處的藥皮敲凈后,應刷紅丹防銹漆和銀粉漆做防腐處理。
14)、各電氣豎井內管道及橋架、母線槽外殼均與接地線(PE)可靠連接。
15)、凡進出建筑物的所有金屬管道預留洞處均需埋設不少于二塊100×100×10鋼板,以便與管道作接地連接。
16)、豎井內安裝接地扁鋼前應吊線垂直,安裝完后用金屬卡子加以固定,焊接部位需進行防腐處理。
17)、配合土建按設計圖紙要求在各建筑內敷設等電位接線端子箱。
18)、將各建筑內電氣裝置的金屬外殼及其它金屬管道、支架等可導電部分與等電位接線端子內導線接通。
19)、配合土建按設計圖紙在各衛生間敷設管線及接線盒。
20)、將衛生間內所有金屬部件與等電位接線盒內導線連通。
(十)、弱電工程(有線電視、電話、對講、綜合布線、防盜對講系統)安裝:
(1)弱電部分配管以前首先應熟悉圖紙,必須對整個系統原理有所了解,才能進行配管。
(2)配管具體措施方法及要點參照電氣部分。
(3)熟悉施工規范GB50200-94《有線電視系統工程技術規范》、CECS8997《建筑與建筑群綜合布線系統工程施工及驗收規范》,并認真對班組進行質量技術和安全交底。
(4)根據設計圖紙和現行規范編制設備、材料計劃,計劃中除說明規格、型號外,還應規定信息插座的顏色。
(5)認真進行材料進場檢驗工作,對纜線器材規格、型號、數量、質量進行檢查,接線排和信息插座及其它插接件的塑料材質應具有阻燃性。
(6)纜線在布放前,兩端應貼有標簽,標明起止位置,標簽書寫清楚、正確。
(7)連接線盒兩端的焊管必須跨接地線。
(8)弱電管線接線盒不得與強電管線接線盒合用。
(9)管內穿線前要檢查所穿導線是否與設計相符合。
(10)弱電線槽安裝基本方法同電纜橋架安裝。
(十一)、火災報警及消防聯動控制工程安裝:
(1)配管前首先應熟悉圖紙,必須對整個系統原理有所了解,才能進行配管。
(2)配管具體措施方法及要點參照電氣部分。
(3)緊密配合土建進度,墻、柱內配管時一定要查對平面位置,特別是消防報警部分中模塊盒及各設備的具體位置,必須查對通風專業及水暖專業圖紙,以免造成線盒位置偏移。
(4)熟悉施工規范GB50166-92《火災自動報警系統施工驗收規范》,并認真對班組進行質量技術和安全交底。
(5)根據設計圖紙和現行規范編制設備、材料計劃,認真進行材料進場檢驗工作,對纜線器材規格、型號、數量、質量進行檢查。
(6)纜線在布放前,兩端應貼有標簽,標明起止位置,標簽書寫清楚、正確。
(7)待土建裝修工程開始后,安裝各編址模塊、探頭、聲光報警器等,施工組長負責把好第一關,施工工長總把關,質量員復檢,確保安裝接線準確無誤。
(8)安裝調試前對每一控制機構進行復核,確認無誤后,通過微機進行逐一調試,最后填寫調試報告。
