2.3.6安裝干式變壓器室內應無灰塵,相對濕度宜保持在70%以下。
3、操作工藝
3.1工藝流程:
設備點件檢查→變壓器二次搬運→變壓器穩裝→附件安裝→變壓器吊芯檢查及交接試驗→送電前的檢查→送電運行驗收
3.2設備點件檢查:
3.2.1設備點件檢查應由安裝單位、供貨單位、會同建設單位代表共同進行,并作好記錄。
3.2.2按照設備清單,施工圖紙及設備技術文件核對變壓器本體及附件備件的規格型號是否符合設計圖紙要求。是否齊全,有無丟失及損壞。
3.2.3變壓器本體外觀檢查無損傷及變形,油漆完好無損傷。
3.2.4油箱封閉是否良好,有無漏油、滲油現象,油表處油面是否正常,發現問題應立即處理。
3.2.5絕緣瓷件及環氧樹脂鑄件有無損傷、缺陷及裂紋。
3.3變壓器二次搬運:

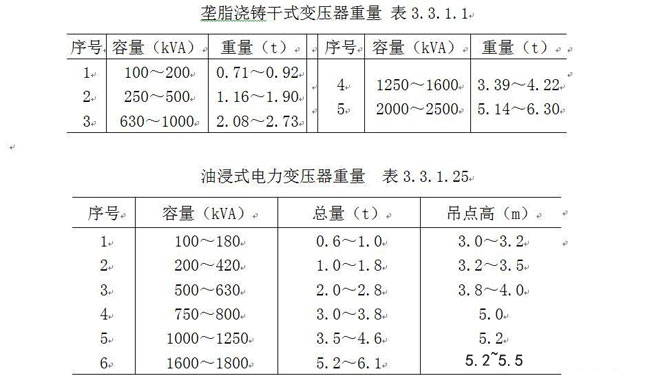

3.3.1變壓器二次搬運應由起重工作業,電工配合。最好采用汽車吊吊裝,也可采用吊鏈吊裝,距離較長最好用汽車運輸,運輸時必須用鋼絲繩固定牢固,并應行車平穩,盡量減少需動;距離較短且道路良好時,可用卷揚機、滾杠運輸。變壓器重量及吊裝點高度可參照表3.3.1.1及表3.3.1.2。
電氣分享小課堂

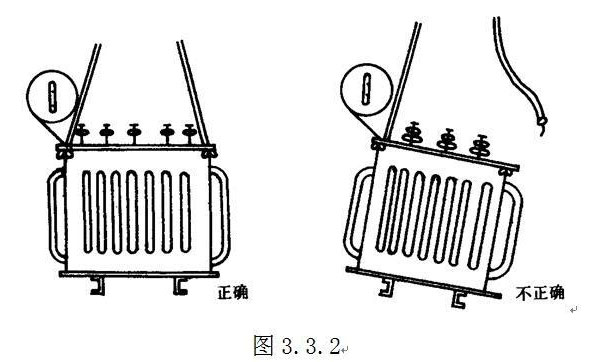

3.3.2變壓器吊裝時,索具必須檢查合格,鋼絲繩必須掛在油箱的吊鉤上,上盤的吊環僅作吊芯用,不得用此吊環吊裝整臺變壓器(圖3.3.2)。
電力變壓器
3.3.3變壓器搬運時,應注意保護瓷瓶,最好用木箱或紙箱將高低壓瓷瓶罩住,使其不受損傷。
3.3.4變壓器搬運過程中,不應有沖擊或嚴重震動情況,利用機械牽引時,牽引的著力點應在變壓器重心以下,以防傾斜,運輸斜角不得超過15°,防止內部結構變形。
3.3.5用千斤頂頂升大型變壓器時,應將千斤頂放置在油箱專門部位。
3.3.6大型變壓器在搬運或裝卸前,應核對高低壓側方向,以免安裝時調換方向發生困難。
3.4變壓器穩裝:
3.4.1變壓器就位可用汽車吊直接甩進變壓器室內,或用道木搭設臨時軌道,用三步搭、吊鏈吊至臨時軌道上,然后用吊練拉入室內合適位置。

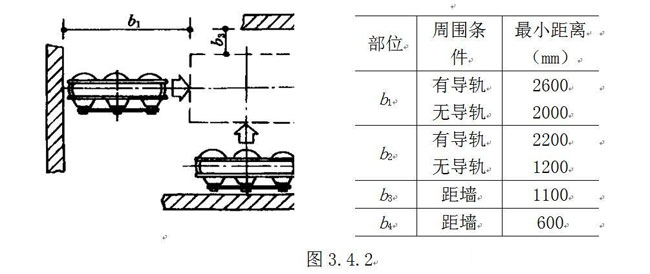

3.4.2變壓器就位時,應注意其方位和距墻尺寸應與圖紙相符,允許誤差為±25mm,圖紙無標注時,縱向按軌道定位,橫向距離不得小于800mm,距門不得小于1000mm,并適當照顧屋內吊環的垂線位于變壓器中心,以便于吊芯,干式變壓器安裝圖紙無注明時,安裝、維修最小環境距離應符合圖3.4.2要求。
變壓器安裝質量注意點【電氣分享小課堂】
3.4.3變壓器基礎的軌道應水平,軌距與輪距應配合,裝有氣體繼電器的變壓器,應使其頂蓋沿氣體繼電器汽流方向有1%~1.5%的升高坡度(制造廠規定不需安裝坡度者除外)。
3.4.4變壓器寬面推進時,低壓側應向外;窄面推進時,油枕側一般應向外。在裝有開關的情況下,操作方向應留有1200mm以上的寬度。
3.4.5油浸變壓器的安裝,應考慮能在帶電的情況下,便于檢查油枕和套管中的油位、上層油溫、瓦斯繼電器等。

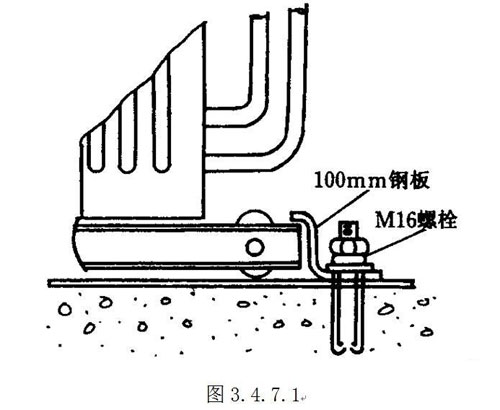

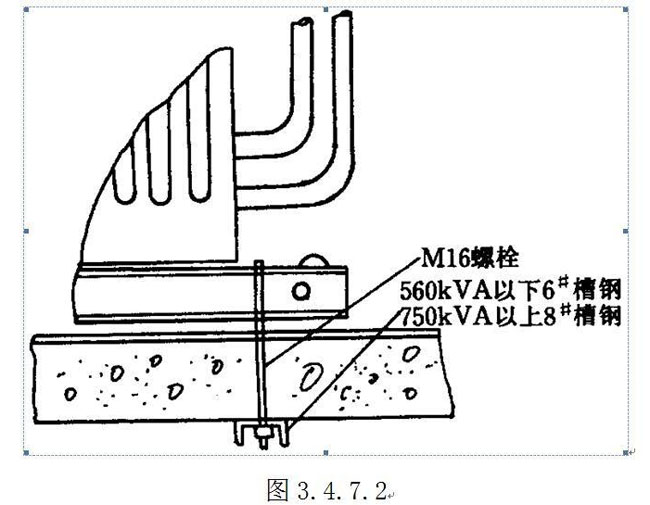

3.4.6裝有滾輪的變壓器,滾輪應能轉動靈活,在變壓器就位后,應將滾輪用能折卸的制動裝置加以固定。
3.4.7變壓器的安裝應采取抗地震措施(穩裝在混凝土地坪上的變壓器安裝見圖3.4.7.1,有混凝土軌梁寬面推進的變壓器安裝見圖3.4.7.2)。
